年底交屋倒數計時!企業裝修開工前必問的4件事
每到第四季,企業主與行政主管們最常出現的焦慮,就是那句話,「新辦公室年底要交屋了,我們來得及裝修嗎?」
從科技新創到中小企業,每年這時候我們逸硯室內設計都會接到一波又一波的詢問。有人擔心工期太緊、有人怕預算會爆、也有人被送審流程卡到無法開工。其實,大多數專案的問題都不是「時間不夠」,而是「準備太晚」。
裝修不是衝刺,而是一場需要節奏的馬拉松。只要在交屋前,先釐清這 4 件關鍵事,年底交屋也能從容不迫,甚至提早完工。
時間怎麼抓?別把「交屋日」當成開工日
先釐清一個觀念:交屋日只是起點,不是終點。
從交屋到實際進場施工,中間通常還有行政流程、管委會審核、甚至設計送審等步驟。特別是企業空間,許多社區大樓都要求提交「裝修申請」與「工程保證金」,通常需等待約 1 ~ 2 週審核。
再加上施工時程,每個坪數規模都有差異:
- 小型辦公室(50 坪以下):約需 1.5 ~ 2.5 個月
- 中型辦公室(50 – 100 坪):約需 2 ~ 3.5 個月
- 大型辦公室(100 坪以上):約需 3 個月以上
想在農曆年前完工?請反向推算:何時要交設計圖、何時要送審、何時能開工?別忘了把假期、缺工、物料延遲都列入考量,預留至少 2 ~ 3 週的安全緩衝期,才不會臨時被時間追著跑。
我們建議企業主可以這樣反向規劃:
專案階段 | 平均時程 | 核心重點 |
---|---|---|
前期丈量與規劃 | 約 2 週 | 設計師進場丈量、需求確認、風格討論 |
設計圖與預算定稿 | 約 3 ~ 4 週 | 3D圖修正、預算確認、報價定案 |
審查送件階段 | 約 2 ~ 3 週 | 消防與裝修許可同時送件 |
工程施工階段 | 約 6 ~ 8 週 | 木作、水電、空調、油漆等工項依序完成 |
家具進場與驗收 | 約 1 週 | 清潔、設備測試、現場收尾 |
逸硯建議:
若已確定交屋日期,至少「提前一個月」讓設計團隊丈量、做初步規劃。這樣交屋後就能立即送件,不浪費時間等待。
預算怎麼估?別被「每坪多少錢」誤導
企業裝修最容易失控的,就是預算。許多業主初估時只問「每坪多少?」但這只是概算,實際金額取決於功能需求、設備規格與法規項目。
除了設計費與基本工程費(泥作、水電、空調、木作),以下幾項「隱形成本」也常被忽略
隱形成本
- 行政管理費:裝修審查費、保證金、清潔費等,常見於大型社區或商辦。
- 消防法規項目:增設灑水頭、偵煙器、出口指示燈等皆需合格廠商施工。
- 空調系統更新:是否能沿用舊機、或需重新設計風管?這筆預算常佔整體工程的一大塊。
- 網路與弱電佈線:企業級需求包含伺服器機櫃、電話線、監控線路,佈線密度比住宅高出數倍。
- 家具採購:辦公桌椅、會議桌、收納櫃與沙發區等,建議與設計師一併規劃。
- 廢棄物清運費:裝修廢棄物需由合格清運廠商處理,屬強制性支出。
逸硯建議:
裝修初期就讓設計團隊協助製作「預算拆解表」,從空間功能到細部項目一次攤開,讓企業主能清楚掌握「該省的地方省、該投資的地方不省」。

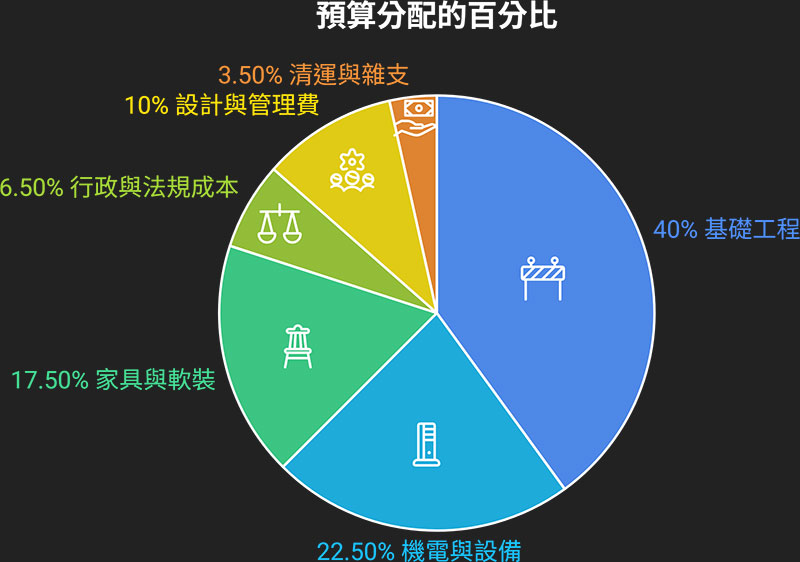

企業裝修預算拆解表(含說明):
分類 | 預算占比(概估) | 項目內容 | 備註說明 |
---|---|---|---|
基礎工程項 | 約 35 ~ 45% | 泥作、水電工程、天花板、隔間牆、油漆、地板鋪設 | 結構與安全基礎,必需項,工期主要來源。 |
機電與設備項 | 約 20 ~ 25% | 空調、消防、弱電、照明、監控系統 | 涉及送審法規及實際使用效率,建議由專業廠商安裝。 |
家具與軟裝項 | 約 15 ~ 20% | 辦公桌椅、櫃體、茶水間設備、窗簾、地毯 | 視企業風格與員工數量而定,通常占比高。 |
行政與法規成本 | 約5~8% | 管委會押金、審查費、工地保險、消防圖說與建築師簽證費 | 通常被忽略,但實際必支出項。 |
設計與管理費 | 約 8 ~ 12% | 設計費、監工費、3D圖製作、施工圖繪製 | 若由設計公司統包,會整合在整體報價中。 |
清運與雜支 | 約 2~5 % | 工地清潔、廢棄物清運、臨時電費、水費 | 規模愈大,雜支愈高,建議預留緩衝。 |
總預算加總 | 100% | 依坪數、材料等級、用途不同而變動。 |
設計團隊怎麼選?真正懂「商業空間」才是關鍵
企業空間裝修絕對不是住宅改版。它牽涉到消防、電力負載、動線規劃、員工動能與品牌形象。選對設計團隊,是整個專案能否準時完工、合法核准的關鍵。
許多設計師擅長住宅美學,但對企業法規(尤其消防)不熟悉,導致圖說被退件、來回修改浪費時間。而專業的商業空間設計團隊,會在設計初期就整合法規規範,確保安全、美觀、效率並行。
逸硯真實案例分享
我們在竹北台元科技園區為一家 200 坪科技公司規劃辦公室時,面對極為嚴格的消防審查標準,團隊採取以下策略:
- 建材嚴格選用防焰耐燃材質:包含地毯、壁板,從源頭降低火災風險。
- 智慧排煙系統聯動設計:於設計階段精準預留排煙口位置,與排煙閘門進行電動連動。一旦偵煙器啟動,系統自動開啟排煙閘門,為人員疏散爭取黃金時間。
這類細節規劃,需要兼具工程知識與設計整合能力,才能真正做到「安全與設計並重」。
影片參考:竹北科技園區專案案例
多元行業經驗,才能準確掌握需求
我們逸硯空間設計歷年服務對象橫跨科技業、售樓中心、寵物醫院、美甲沙龍、診所等。不同業態、不同空間邏輯,卻有一個共通點:都需要讓空間與品牌價值對齊。像是:
- 科技公司:注重開放協作區與安靜研發間的平衡。
- 寵物醫院:強調分流動線與抗菌材質。
- 售樓中心:重視氛圍營造與隱私洽談區設計。
正因為經驗多元,我們能快速理解企業主需求,提出兼顧美感與效率的整體規劃。
逸硯的專業流程
- 步驟 1免費現場丈量與需求諮詢
- 步驟 2預算透明化的裝修試算報價
- 步驟 3設計階段不限次數 3D 修改
- 步驟 4代辦社區申請與工地保險
- 步驟 5工程瑕疵修復制度+10 年系統櫃保固
我們相信:「透明流程 + 專業執行 = 信任的基礎」
影片參考:企業空間改造影片
法規門檻怎麼過?別讓申請拖慢開工時程
在台灣,企業辦公室裝修屬於「室內裝修審查許可」範疇,開工前必須送件申請,並經主管機關核准。許多企業主常在交屋後才開始準備,結果時間被壓縮、流程卡關。
正確做法是:
- 在交屋前先邀請設計團隊現場丈量、準備施工圖。
- 交屋當日即可立即送件申請。
- 申請時程約 2~4 週,若再加上大樓管委會審查,可能更久。
因此,提早準備設計與文件,是搶時間的唯一關鍵。不同大樓管委會的審核規範(如施工時段、噪音管制、電梯使用)也不同,務必事先了解,避免被延誤。
提前規劃,年底交屋也能輕鬆完工
年底交屋真的來得及裝修嗎?只要前期規劃清楚、時程掌控精準,答案是絕對來得及!
企業裝修不是拼快,而是拼準。從明確需求、制定預算、選擇專業團隊、掌握法規到施工監管,每一步都提早準備,才能確保:
- 工期不延誤
- 預算不爆表
- 設計更貼近企業品牌形象
若你正準備年底交屋、明年搬新辦公室,歡迎讓我們協助你規劃專屬方案,從交屋那一刻起,省下時間、預算與煩惱,一路到順利入駐!
想趕在農曆年前完工?
讓我們幫你把複雜的裝修流程變得簡單。
從交屋前丈量、法規送審,到預算試算與3D設計圖,逸硯空間設計提供全程規劃與監工服務,幫你掌握工期、控管預算,順利在新年度啟用全新辦公室。
